Så lång är handläggningstiden för bygglov i din kommun
Hur lång är egentligen handläggningstiden för bygglov? Det är en av de vanligaste frågorna bland personer som planerar att bygga hus, göra en tillbyggnad eller genomföra andra byggprojekt. Det finns dock inget entydigt svar eftersom handläggningstiden varierar kraftigt beroende på var i landet du söker.
-1920x1080.webp)
I Bygglovsrapporten 2026 har vi på Bygglov.se sammanställt bygglovsstatistik från Sveriges kommuner för att skapa en tydligare nationell överblick över bygglovsprocessen. Rapporten visar bland annat att skillnaderna mellan kommunerna är mycket stora, från bara några dagar till över två månaders väntetid.
Vad är handläggningstid för bygglov?
När du har skickat in din bygglovsansökan behöver du vänta på besked. Handläggningstiden är den tid det tar för bygglovshandläggarna att gå igenom ditt ärende, kontrollera att du har skickat in alla dokument och ritningar som behövs och andra administrativa åtgärder.
Enligt plan- och bygglagen ska kommunen normalt fatta beslut inom tio veckor från att ansökan bedömts som komplett. I vissa fall får tiden förlängas med ytterligare tio veckor om ärendet är komplicerat. Väntetiden påverkas av flera olika saker:
- om ansökan är komplett från början
- om kompletteringar krävs
- projektets komplexitet
- kommunens arbetsbelastning
- äldre detaljplaner eller grannehöranden
I praktiken kan därför handläggning för bygglov se väldigt olika ut beroende på kommun och typ av projekt.
Här går bygglov snabbast i Sverige
I Bygglovsrapporten 2026 sticker flera kommuner ut med mycket korta handläggningstider.

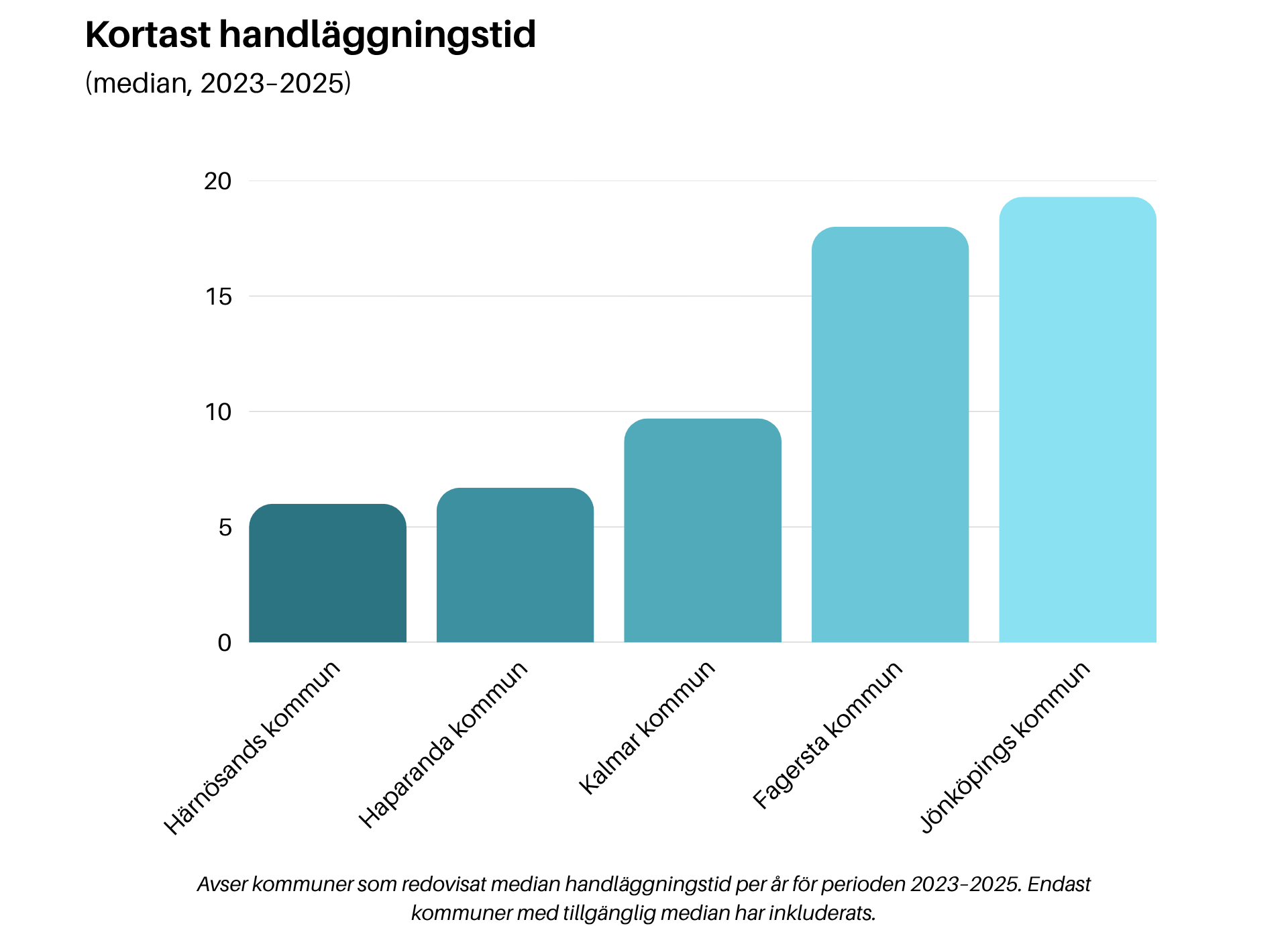

Kommunerna med kortast median handläggningstid för bygglov är:
Samtidigt betonar kommunerna själva att siffrorna behöver sättas i rätt sammanhang. I Härnösand förklarar Mikael Sandström, bygglovskoordinator, att själva definitionen av handläggningstid ibland kan vara missvisande:
Handläggningstid kan betyda två olika saker. Juridiskt avser det tiden från komplett ärende till beslut, men det speglar inte alltid den faktiska arbetstiden. I praktiken kan arbete ha gjorts innan ärendet formellt är komplett, vilket kan ge korta handläggningstider utan att processen nödvändigtvis varit snabbare.
Mikael Sandström, bygglovkoordinator, Härnösand
Det visar hur viktigt det är att inte bara titta på antalet dagar, utan även förstå hur kommunerna arbetar praktiskt med bygglovsprocessen.

Kommunerna med längst handläggningstid

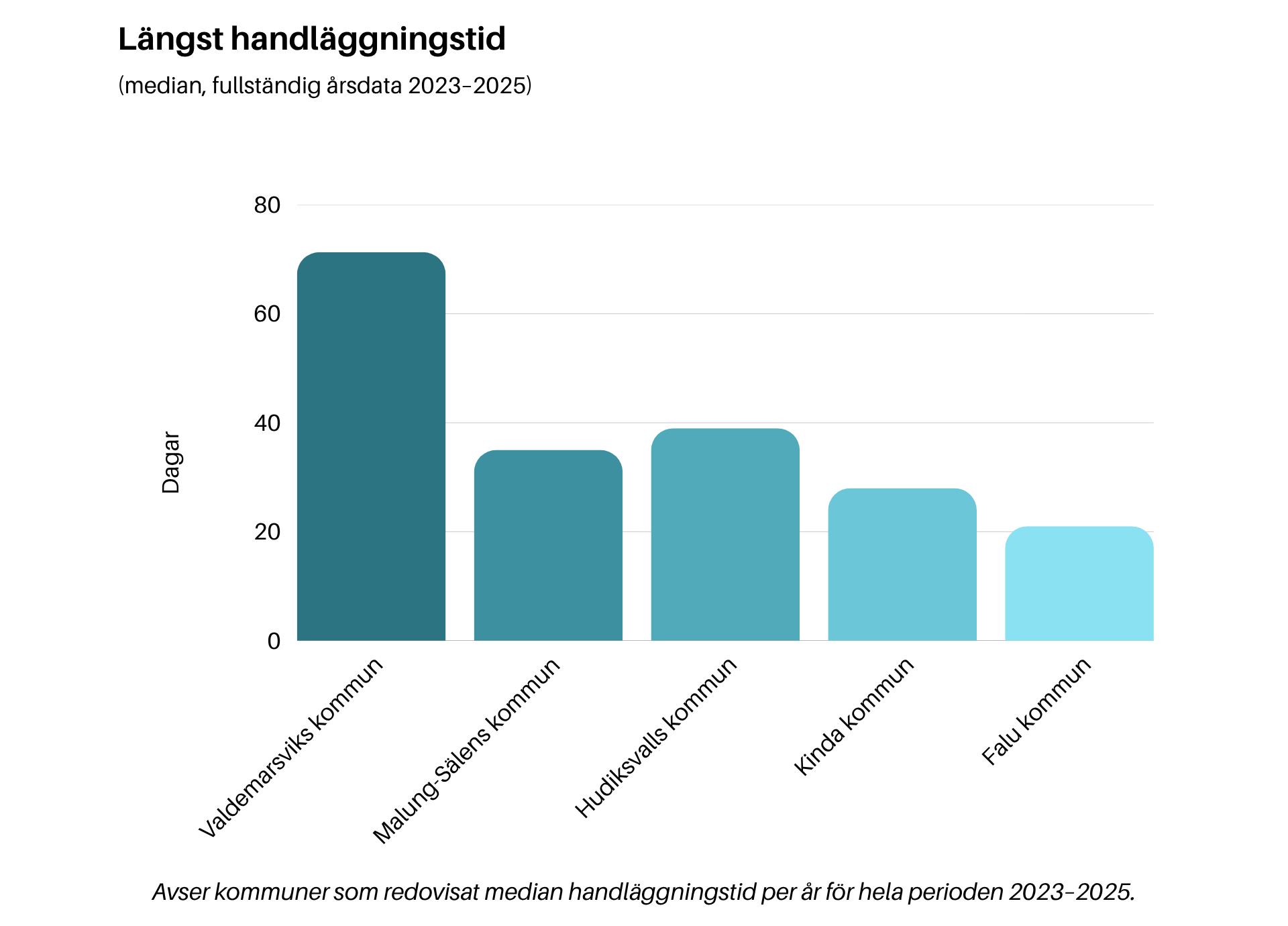

Det finns även kommuner som sticker ut i statistiken åt det andra hållet, med särskilt långa handläggningstider. I Valdemarsvik uppgår median handläggningstid till 71,3 dagar, över tio gånger längre än i Härnösand. Enligt kommunen beror det delvis på äldre detaljplaner och mer komplex ärendehantering:
En förklaring till längre handläggningstider är att många av våra detaljplaner är äldre och inte anpassade till dagens förutsättningar. Det innebär att fler ärenden kräver grannehöranden, vilket förlänger processen.
Lillemor Edvinsson, byggnadsinspektör/teamleader bygglov, Valdemarsvik
Det här visar också varför det är svårt att ange en generell väntetid för bygglov i Sverige. Förutsättningarna skiljer sig mycket mellan kommunerna.
.png)

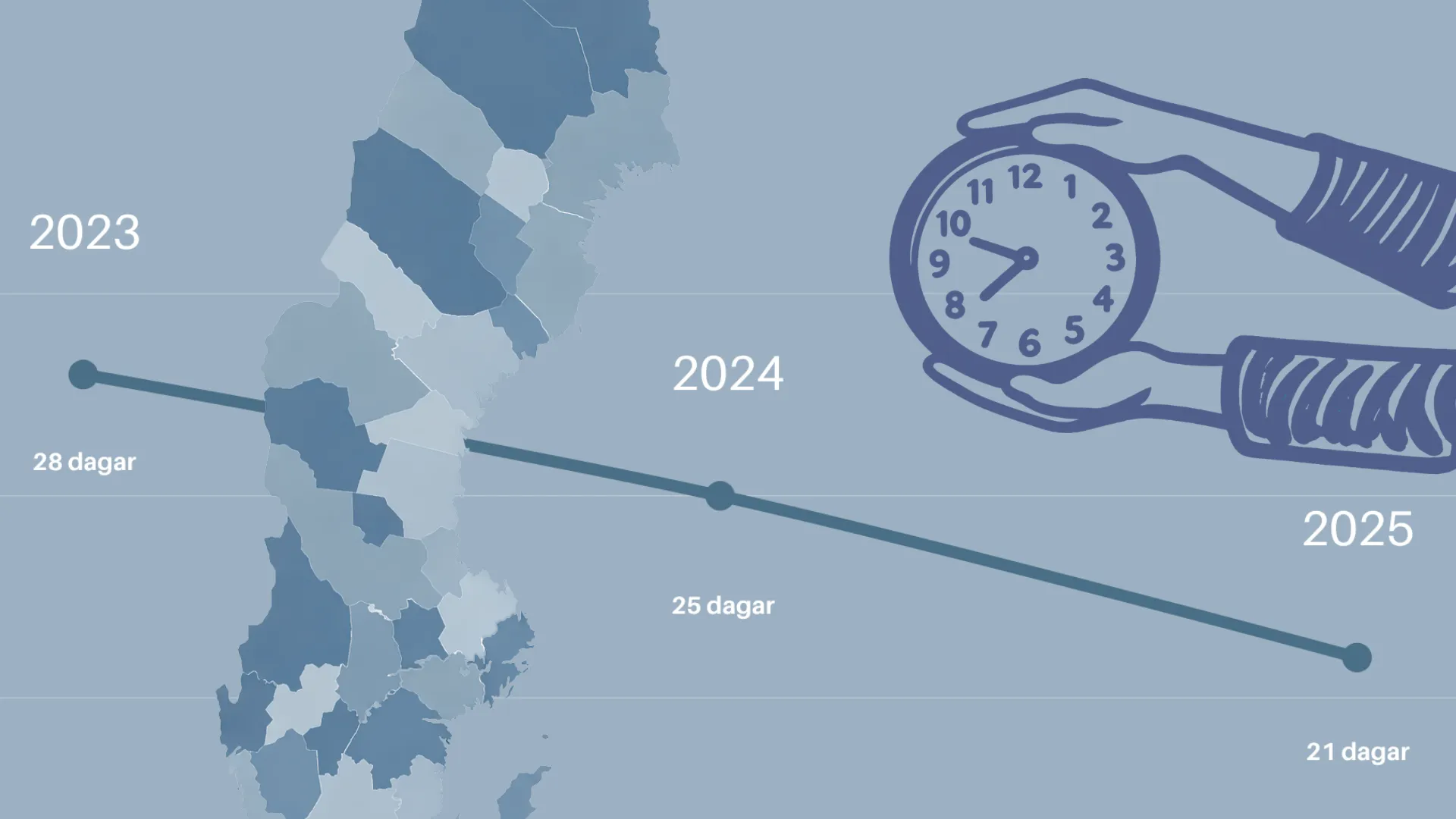

Handläggningstiderna har blivit kortare
En tydlig trend i Bygglovsrapporten 2026 är att handläggningstiderna generellt minskat mellan 2023 och 2025, särskilt när man tittar på medianvärden. Det är ett tecken på att många kommuner blivit effektivare i sin bygglovshantering. Dessutom är det många kommuner som idag använder sig av ai i sin bygglovshantering, vilket kan vara en bidragande faktor.
Handläggningstid påverkar hur nöjda invånarna är
Enligt den senaste NKI-mätningen (Nöjd Kund Index) är handläggningstid en av de viktigaste faktorerna för hur människor upplever bygglovsprocessen. Data visar tydligt att kortare handläggningstider hänger ihop med högre nöjdhet, medan långa väntetider ofta leder till missnöje.
Ärenden med högst nöjdhet hanteras i genomsnitt inom cirka 4–6 veckor, medan de mest kritiska grupperna ofta haft väntetider på över 10 veckor. Om du är intresserad av att se hur handläggningstiden ser ut i din kommun kan du enkelt skriva in kommunen här och även jämföra med andra kommuner.
Förhandsbesked och bygglov är inte samma sak
Det är också vanligt att blanda ihop förhandsbesked och bygglov. Ett förhandsbesked handlar om huruvida en plats är lämplig att bygga på, medan ett bygglov gäller själva byggprojektet och dess utformning. I vissa fall kan även handläggningstiden skilja sig mellan förhandsbesked och bygglovsansökningar beroende på ärendets omfattning och kommunens arbetssätt.
Vanliga frågor om handläggningstid för bygglov
